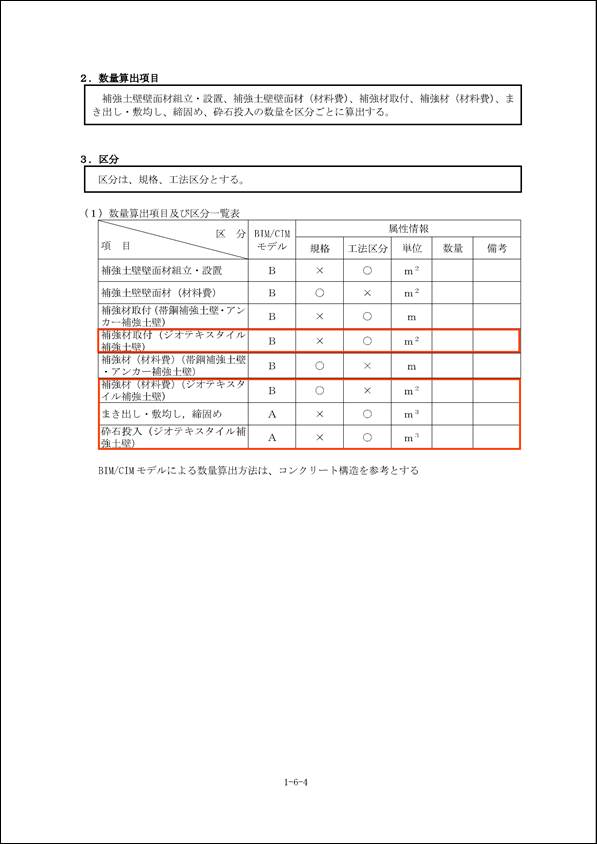

令和4年度(4月版) 土木工事数量算出要領(案)の6章 擁壁工内より引用

出典:「令和4年度(4月版) 土木工事数量算出要領(案)」(国土技術政策総合研究所) (2022.03)

令和4年度(4月版) 土木工事数量算出要領(案)の6章 擁壁工内より引用1
令和4年度(4月版) 土木工事数量算出要領(案)の6章 擁壁工内より引用2
令和4年度(4月版) 土木工事数量算出要領(案)の6章 擁壁工内より引用3
令和4年度(4月版) 土木工事数量算出要領(案)の6章 擁壁工内より引用4

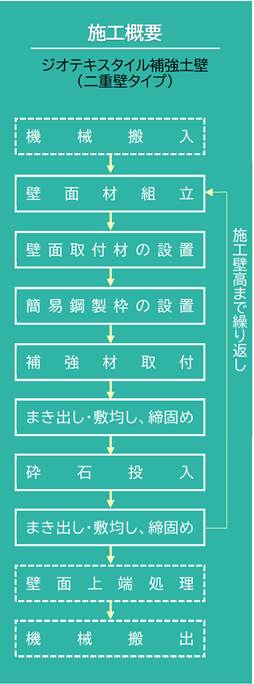

令和4年度(4月版) 土木工事数量算出要領(案)

令和4年度作業日当り標準作業量

国土交通省「令和4年度作業日当り標準作業量」について
(令和4年2月25日付 通知)より引用

補強土壁壁面材組立・設置50m2/日
補強材取付128m2/日
まき出し・敷き均し、締固め95m3/日
砕石投入71m3/日
国土交通省「令和4年度作業日当り標準作業量」について (令和4年2月25日付 通知)より引用1

令和4年4月1日より、令和4年度国土交通省土木工事積算基準の発行により、資料のダウンロードからアデムウォール協会の積算要領【標準タイプ】を削除いたしました。
